Combien de temps pour créer un site internet ? Les délais réels en 2026

Fabrice STOLLER 01 septembre 2026 13 min de lecture 204 vues
Combien de temps pour créer un site internet
Publié le 01 septembre 2026 Mis à jour le 10 septembre 2026

Combien de temps pour créer un site internet ? Sur les dix premiers résultats de Google, les réponses vont de 24 heures à 14 semaines. Pour le même type de projet. Cet écart n'est pas une erreur : il vient de ce que chacun met derrière le mot « délai ». Certains comptent le temps de fabrication, d'autres le calendrier complet, validations comprises.

Chez nous, un site vitrine se livre en 4 à 6 semaines, avec une date écrite dans le devis. Voici comment ce délai se décompose, ce qui le fait déraper, et ce que vous pouvez faire pour le raccourcir.

Combien de temps pour créer un site internet selon le type de projet

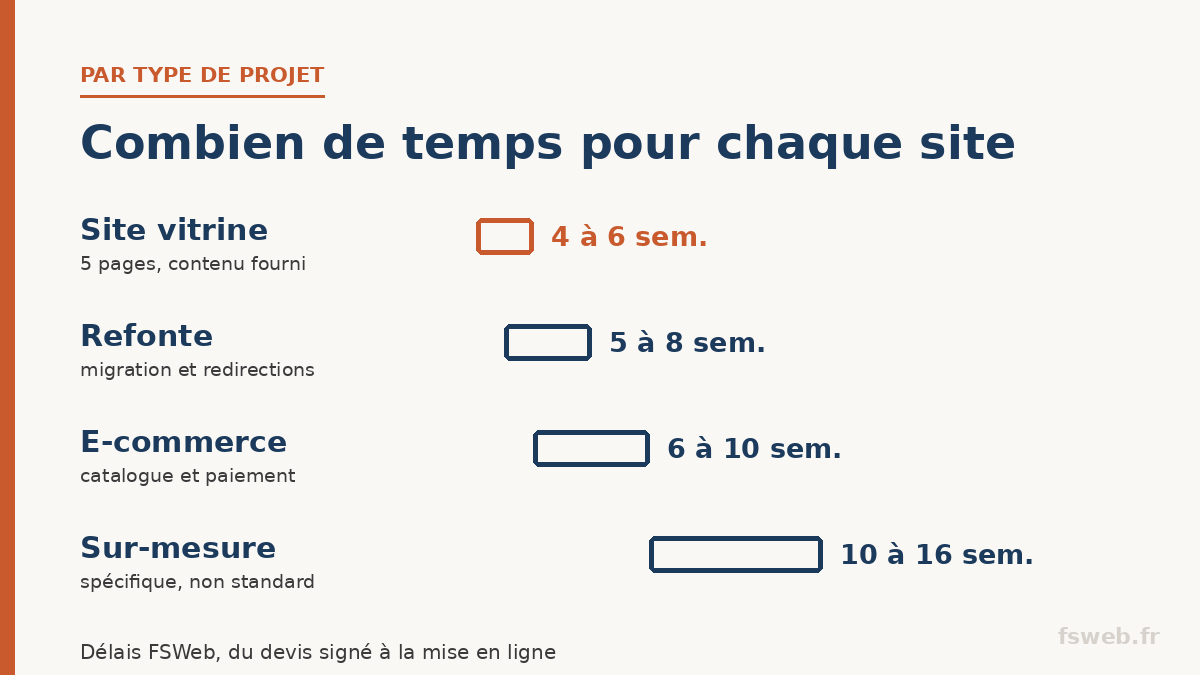

délai de création d'un site internet par type de projet

Un site vitrine de cinq pages et une boutique de 400 références ne se comparent pas. Voici nos délais de production, mesurés du devis signé à la mise en ligne, comparés aux fourchettes publiées par les autres prestataires français sur ce sujet.

Type de projet Délai FSWeb Fourchettes publiées ailleurs Ce qui pilote le délai
Site vitrine (5 pages) 4 à 6 semaines 2 semaines à 4 mois La disponibilité de vos textes et photos
Refonte de site existant 5 à 8 semaines 6 semaines à 4 mois Le volume de pages à migrer et à rediriger
Site e-commerce 6 à 10 semaines 4 semaines à 6 mois Le nombre de fiches produits à rédiger
Plateforme sur-mesure 10 à 16 semaines 4 à 6 mois et plus Les fonctionnalités hors standard à spécifier

Le site vitrine, le délai de référence

Un site vitrine de cinq pages représente environ dix jours de travail effectif côté production. Si le délai calendaire annoncé est de 4 à 6 semaines, ce n'est pas parce que le travail dure six semaines. C'est parce qu'entre chaque phase, il y a une validation à obtenir.

Cette distinction change tout. Quand un prestataire vous annonce « deux semaines », demandez-lui s'il parle de son temps de production ou de la date de mise en ligne. Ce sont deux chiffres différents, et un seul vous intéresse. Le détail des formules et de ce qu'elles couvrent est sur notre page création de site vitrine.

La refonte : plus longue qu'un site neuf, et c'est normal

Refondre prend plus de temps que partir de zéro. Sur un site neuf, on construit. Sur une refonte, on construit et on démonte proprement l'existant sans casser le référencement acquis.

Concrètement, il faut inventorier chaque URL existante, décider de son sort, et écrire une redirection 301 pour chacune, c'est-à-dire une instruction qui dit à Google qu'une ancienne adresse est devenue une nouvelle. Sur un site de 40 pages, ce travail seul occupe deux à trois jours. C'est le poste que les devis de refonte oublient le plus souvent : notre approche est détaillée sur la page refonte de site web sans perte de référencement.

L'e-commerce : ce n'est pas le développement qui rallonge, c'est le catalogue

Installer une boutique et brancher un paiement sécurisé demande sensiblement le même temps pour 20 ou 2 000 produits. Ce qui explose, c'est la saisie : photographier, décrire, catégoriser, renseigner les stocks et les frais de port. Comptez une trentaine de minutes par référence bien faite. Sur 200 produits, cela représente 100 heures — soit trois semaines à temps plein, souvent portées par le client lui-même. Le choix de la plateforme pèse aussi : nous l'avons détaillé dans notre comparatif Shopify, WooCommerce ou PrestaShop, et les budgets associés sur la page création de site e-commerce.

Quelles sont les étapes de création d'un site internet, et combien dure chacune

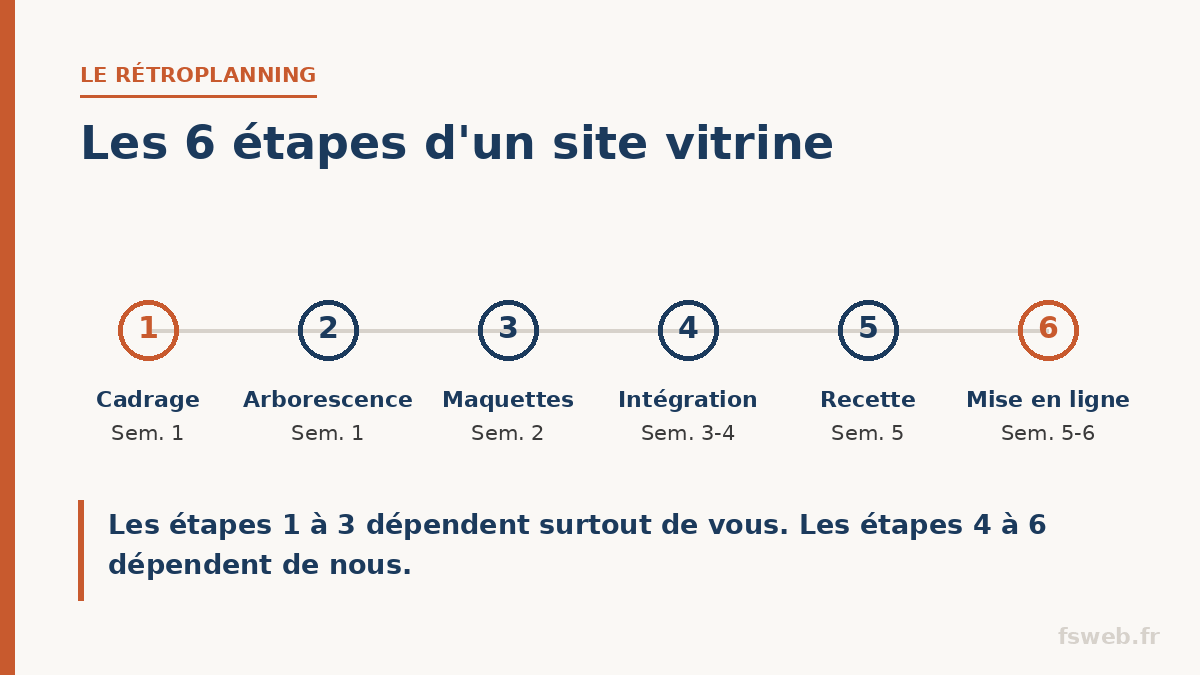

Etape de création d'un site internet

Six étapes, et la moitié dépend de vous. Voici le découpage d'un site vitrine sur un calendrier de cinq semaines.

Étape Durée Qui tient le stylo Livrable
1. Cadrage 3 à 5 jours Nous, avec vous Stratégie écrite
2. Arborescence et contenus 5 à 15 jours Vous Textes et photos
3. Maquettes 5 à 8 jours Nous, vous validez Maquettes cliquables
4. Intégration 7 à 10 jours Nous Site sur pré-production
5. Recette 2 à 4 jours Vous testez Liste de corrections
6. Mise en ligne 1 à 2 jours Nous Site en production

Regardez la colonne des durées : l'étape 2 est la seule qui varie du simple au triple. Elle ne demande aucune compétence technique. Elle demande de s'asseoir et d'écrire ce que vous faites, pour qui, et pourquoi on devrait vous choisir.

C'est aussi celle qui pèse le plus sur le résultat final. Un texte fourni par le dirigeant, même maladroit, vaut mieux qu'un texte inventé par le prestataire : nous détaillons ce que doit contenir chaque page dans notre guide des pages indispensables d'un site vitrine.

La règle 10 / 20 / 70 : votre site n'attend pas le développeur, il vous attend

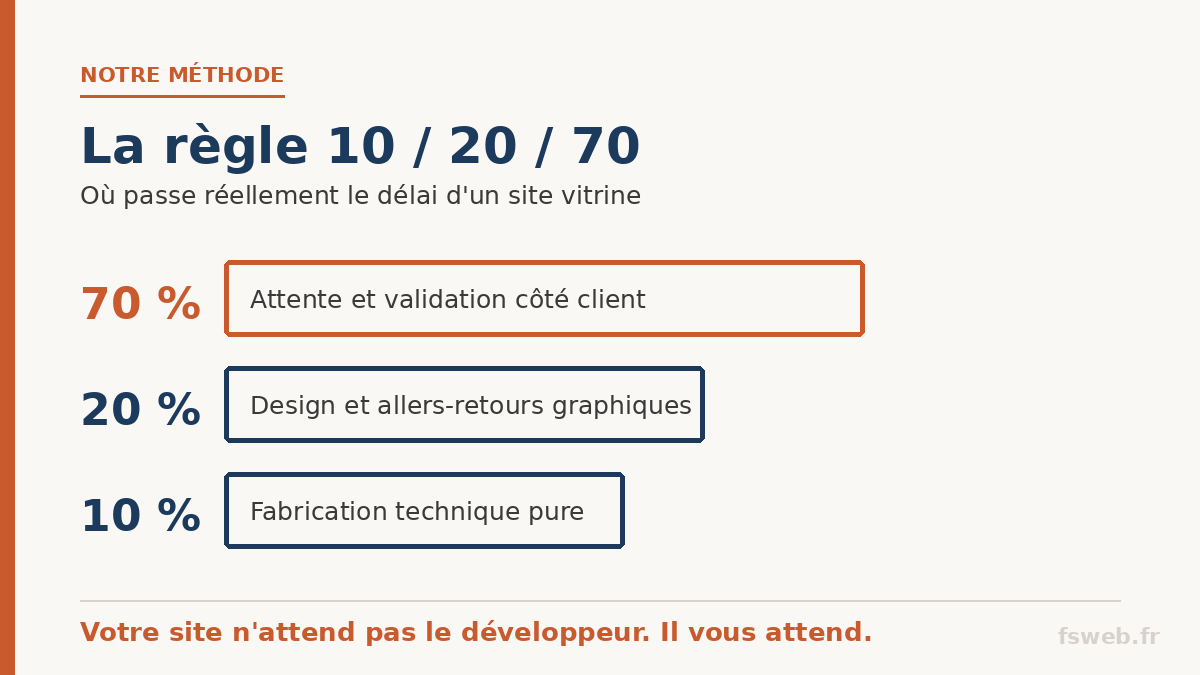

la règle pour la création d'un site internet

Sur nos projets de site vitrine, le délai calendaire se répartit toujours de la même façon. Nous l'appelons la règle 10 / 20 / 70.

  • 10 % — fabrication technique pure. L'intégration, les tests, la mise en ligne. La partie que tout le monde imagine quand on parle de « créer un site ».
  • 20 % — design et allers-retours graphiques. Les maquettes, vos retours, les ajustements. Compressible si le nombre de tours de validation est fixé au départ.
  • 70 % — attente et validation de votre côté. Les textes qui arrivent en trois fois, les photos qu'on relance deux fois, l'associé qui découvre le projet en semaine 4 et veut tout revoir.

Cette répartition explique pourquoi les fourchettes publiées vont de 24 heures à quatre mois. Ceux qui annoncent 24 heures ne comptent que les 10 %. Ceux qui annoncent quatre mois comptent les 100 % avec un client peu disponible. Les deux disent vrai, ils ne mesurent pas la même chose.

Qu'est-ce qui retarde vraiment la création d'un site internet

Sur un projet client, nous avons constaté que le développement du site était terminé en 12 jours, mais que sa mise en ligne avait été retardée de près de 4 semaines, principalement parce que les contenus nécessaires à la validation finale n'avaient pas été transmis à temps.

Les pages, le formulaire de contact, le responsive et les fonctionnalités principales étaient pourtant finalisés. Le site est resté en pré-production pendant 26 jours supplémentaires, dans l'attente des textes définitifs, de photographies exploitables et de la validation des dernières pages.

Au total, un projet techniquement prévu pour être livré en 3 semaines a nécessité près de 7 semaines avant sa mise en ligne.

Ce cas illustre un point souvent sous-estimé dans la création d'un site internet : le développement n'est pas toujours le principal facteur de retard. Dans de nombreux projets, ce sont les validations, les contenus, les visuels et les décisions côté client qui ralentissent le calendrier.

Le développeur peut avoir terminé son travail depuis plusieurs semaines… et attendre simplement le feu vert pour appuyer sur “Publier”.

L'erreur qu'on voit sur un projet sur deux

Signer le devis avant d'avoir écrit une ligne de contenu. Le projet démarre, l'agence avance sur la structure, et trois semaines plus tard tout le monde attend des textes que personne n'a commencés.

La correction est simple : écrivez vos textes pendant la phase de cadrage, pas après. Même sous forme de notes brutes, même mal tournées. Un professionnel les remettra en forme en quelques heures. Personne ne peut inventer à votre place ce qui vous distingue du concurrent d'en face.

Délai de création d'un site internet : ce qui vous fait gagner deux semaines

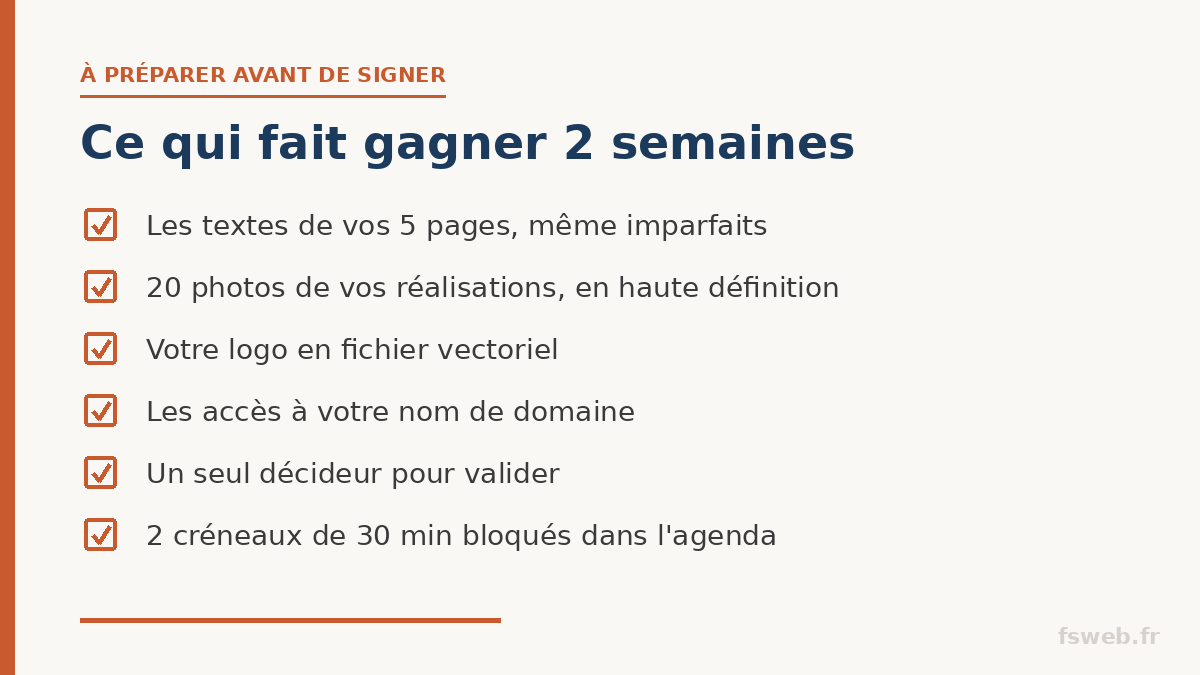

Ce qui fait gragner deux semaines lors de la création d'un site internet

Si vous arrivez au premier rendez-vous avec ces six éléments, vous supprimez l'essentiel des 70 % évoqués plus haut. C'est la différence entre une livraison à 4 semaines et une livraison à 6.

  • Les textes de vos pages, même en brouillon. Une demi-page par service suffit à démarrer.
  • Vingt photos de vos réalisations, en haute définition, prises au téléphone récent plutôt qu'achetées en banque d'images.
  • Votre logo en fichier vectoriel (.ai, .eps ou .svg). Un logo récupéré sur une facture PDF coûte une journée de redessin.
  • Les accès à votre nom de domaine. Retrouver un identifiant chez un ancien prestataire prend parfois trois semaines.
  • Un décideur unique. Deux valideurs, c'est le double d'allers-retours. Trois, c'est un projet qui n'aboutit jamais.
  • Deux créneaux de trente minutes bloqués dans votre agenda, en semaine 2 et en semaine 4, pour valider sans attendre.

Vous ne savez pas si votre projet tient en 4 semaines ou en 10 ?

Répondez à quelques questions et vous repartez avec un chiffrage détaillé et une date de livraison, sans rendez-vous ni relance commerciale. Vous saurez exactement à quoi vous engager avant de signer quoi que ce soit.

Je chiffre mon site en 3 minutes

Peut-on créer un site internet en une semaine ?

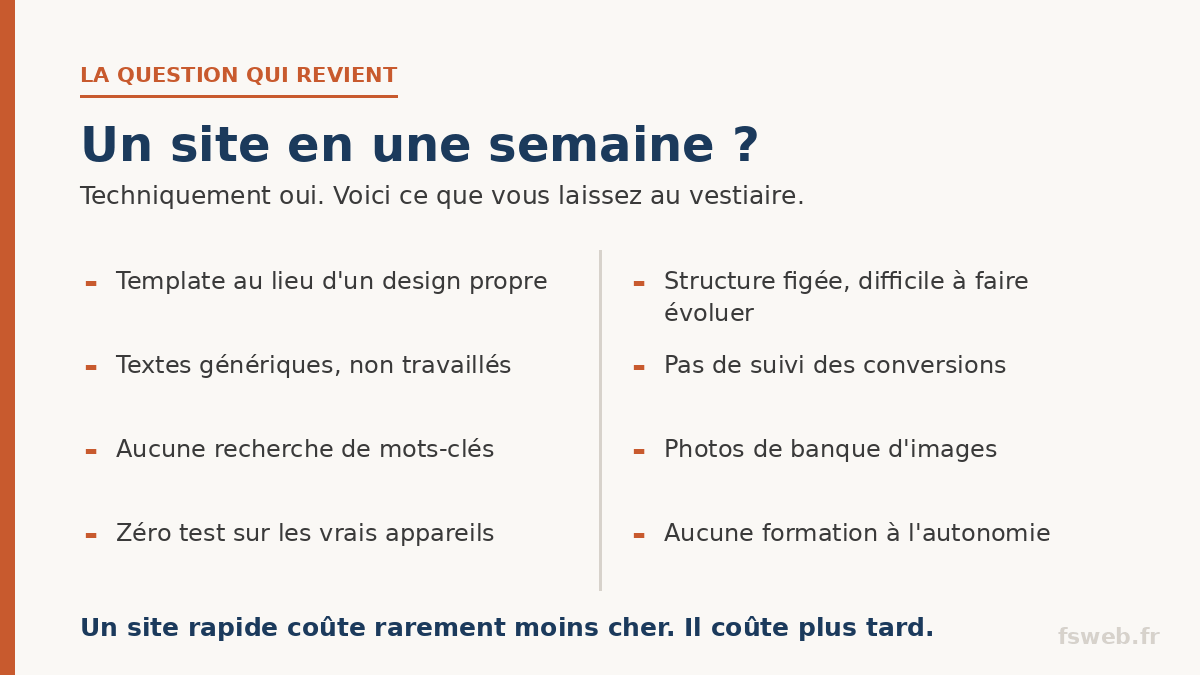

Peut on créer un site internet en 1 semaine

Oui, techniquement. Un site de trois pages sur gabarit existant, avec vos textes déjà prêts, tient dans la semaine. Des services le proposent, et pour certains besoins c'est la bonne réponse — une page de présentation le temps de valider une idée, par exemple.

Ce qui disparaît dans l'opération mérite d'être nommé : la recherche des mots-clés que tapent vos clients, une structure pensée pour évoluer, les tests sur les vrais appareils, le suivi des conversions, et un design qui ne ressemble pas à celui de votre concurrent.

Le calcul est le suivant : un site express vous fait gagner un mois maintenant, et vous en coûte souvent trois dans deux ans, quand il faudra tout reprendre. Si votre urgence est réelle — une saison qui démarre, un salon — dites-le au devis : un périmètre réduit et une date ferme valent mieux qu'un projet complet livré trop tard.

Combien de temps avant que votre site vous rapporte des clients ?

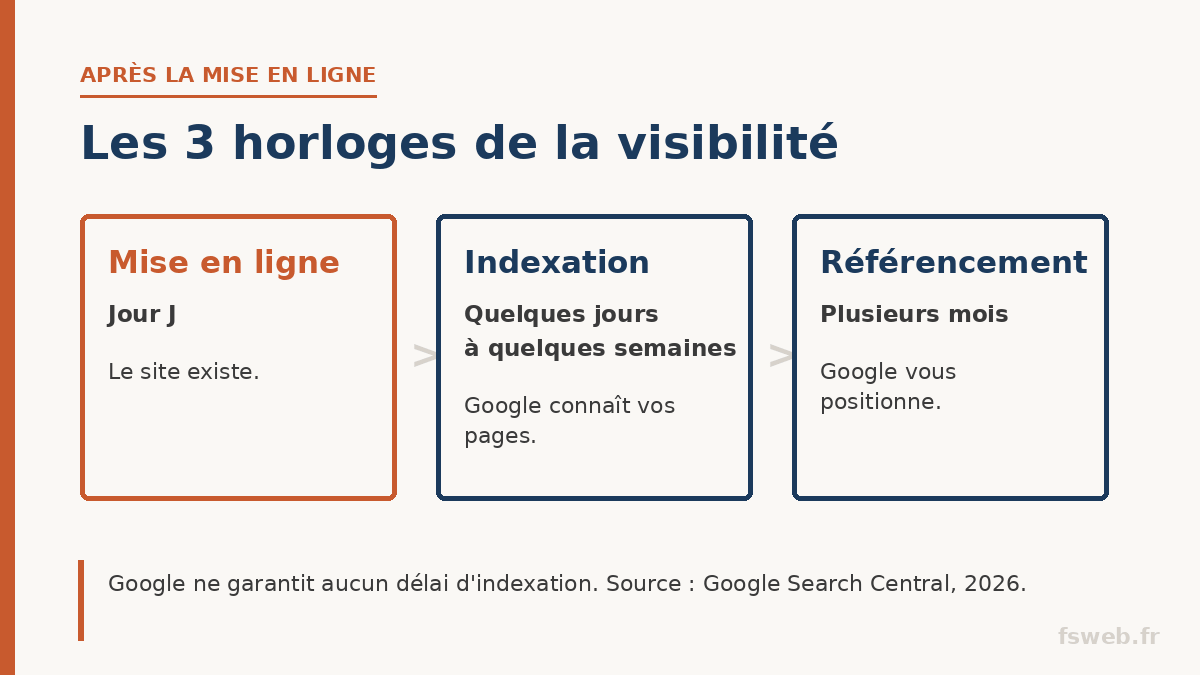

Délai pour voir le site sur Google

C'est la vraie question derrière la question. Un artisan ne veut pas un site : il veut des demandes de devis. Or trois horloges différentes tournent après la mise en ligne, et les confondre mène à une déception.

Étape Délai Ce que ça veut dire
Mise en ligne Jour J Le site existe et s'affiche
Indexation Quelques jours à quelques semaines Google connaît vos pages
Référencement Plusieurs mois Google vous place devant vos concurrents

L'indexation est le fait, pour Google, d'ajouter vos pages à sa base de données. Le référencement est la compétition qui suit. La documentation officielle de Google est explicite sur ce point : le moteur ne garantit ni l'exploration, ni l'indexation, ni l'affichage d'une page, même conforme à ses recommandations (Google Search Central, documentation Fonctionnement de la recherche Google, consultée en 2026).

Conséquence pratique : si votre haute saison démarre en mars, un site livré en février arrive trop tard pour le référencement naturel. Visez une mise en ligne trois à six mois avant votre pic d'activité, ou prévoyez de la publicité en ligne pour couvrir l'intervalle. Pour un artisan qui travaille sur une zone géographique précise, les leviers utiles sont détaillés dans notre guide du référencement local pour les TPE de services.

Un délai annoncé vaut ce que vaut l'engagement derrière

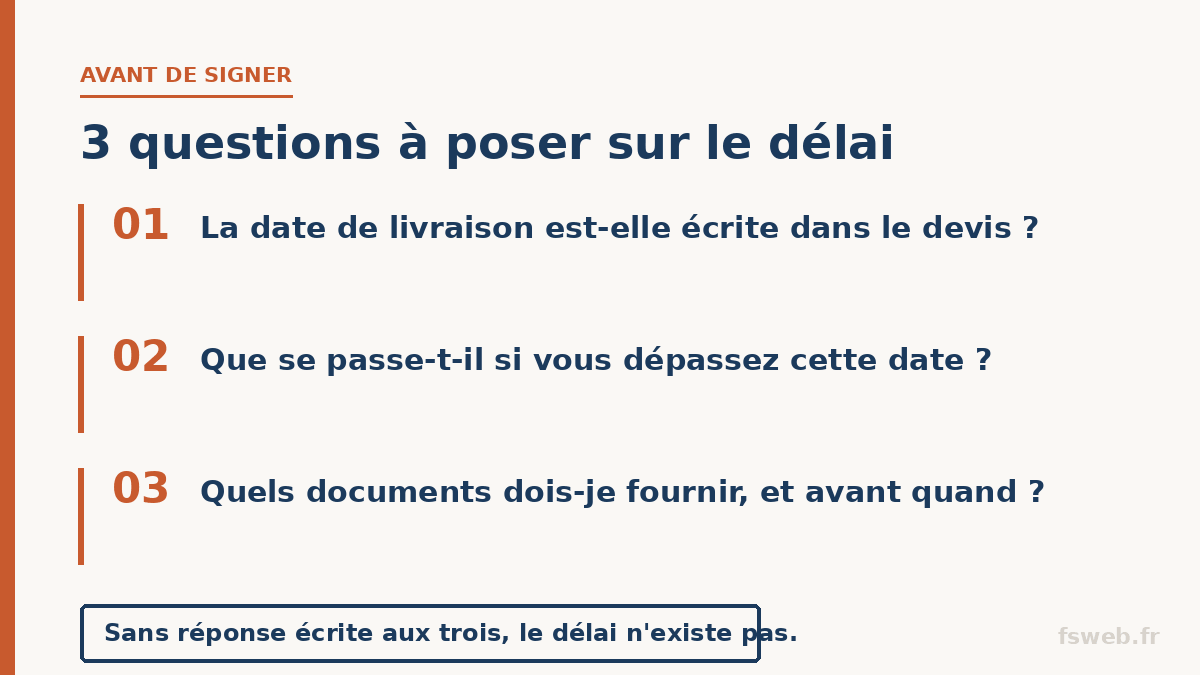

délai et engagement lors de la création d'un site internet

N'importe qui peut annoncer « quatre semaines » à l'oral. Le délai devient sérieux quand il est écrit et qu'un dépassement coûte quelque chose au prestataire. Trois questions permettent de faire le tri, quelle que soit l'agence web que vous consultez.

  1. La date de livraison figure-t-elle dans le devis ? Pas une durée indicative, une date. « Environ six semaines » n'engage personne.
  2. Que se passe-t-il en cas de dépassement ? S'il n'y a aucune conséquence, la date est une intention. Nos devis prévoient une remise de 5 % par semaine de retard de notre fait, plafonnée à 30 % du montant.
  3. Que dois-je fournir, et pour quand ? Un prestataire qui ne vous donne pas de dates limites côté client n'a pas construit de planning. Il improvisera.

La troisième question est la plus révélatrice. Elle montre si le prestataire a compris que le délai est un travail commun. Les autres critères à vérifier avant de signer sont réunis dans notre article sur les 10 questions à poser à un prestataire web, et les fourchettes budgétaires correspondantes dans notre guide combien coûte un site internet.

Quatre à six semaines, et une date que vous pouvez inscrire à l'agenda

Vous savez maintenant que le délai d'un site vitrine se joue à 70 % sur votre préparation, et que la seule question qui compte face à un prestataire est : cette date est-elle écrite, et que se passe-t-il si vous la dépassez ?

Le bénéfice de cette clarté est simple : vous pouvez planifier. Caler la mise en ligne avant votre saison, prévenir vos clients, prévoir votre budget publicité pour les premiers mois. Un projet daté est un projet qu'on tient.



Votre site actuel vous fait perdre des clients pendant que vous hésitez ?

Nous regardons votre site existant et vous disons en 24 heures ce qui bloque vos demandes de contact, et ce que coûterait de le corriger. Sans engagement, et vous gardez l'analyse même si vous ne travaillez pas avec nous.

J'obtiens l'analyse gratuite de mon site



FAQ — Combien de temps pour créer un site internet ? Les délais réels en 2026

Cliquez sur une question pour afficher la réponse.

1 Combien de temps faut-il pour créer un site vitrine ?
Comptez 4 à 6 semaines entre la signature du devis et la mise en ligne, pour un site vitrine de cinq pages. Le travail de production représente environ dix jours ; le reste du calendrier correspond aux phases de validation et à la fourniture des contenus par le client.
2 Site vitrine ou site e-commerce : lequel est le plus rapide à créer ?
Le site vitrine, nettement. Il se livre en 4 à 6 semaines contre 6 à 10 semaines pour une boutique en ligne. L'écart ne vient pas du développement mais du catalogue : chaque fiche produit demande environ trente minutes de rédaction, de photo et de paramétrage.
3 Combien coûte un site livré plus rapidement ?
Accélérer ne se paie pas en supplément, mais en périmètre. Réduire le nombre de pages, partir d'une base graphique existante et limiter les allers-retours permet de gagner deux semaines sans surcoût. Un délai raccourci à budget et périmètre identiques signifie généralement qu'une étape a été supprimée.
4 Peut-on vraiment créer un site internet en une semaine ?
Oui, pour un site de trois pages sur gabarit existant avec des textes déjà rédigés. Vous renoncez alors à la recherche de mots-clés, au design personnalisé, aux tests approfondis et au suivi des conversions. C'est un choix valable pour valider une idée, rarement pour installer une activité durablement.
5 Combien de temps avant que mon site apparaisse sur Google ?
L'indexation, c'est-à-dire l'ajout de vos pages à la base de Google, prend généralement de quelques jours à quelques semaines. Se positionner devant vos concurrents demande plusieurs mois de travail éditorial. Google ne garantit aucun délai : sa documentation officielle indique qu'aucune page n'est assurée d'être explorée ni indexée.
6 Qu'est-ce qui retarde le plus souvent un projet de site internet ?
Trois causes reviennent systématiquement : l'absence de textes prêts au démarrage, des photos inexploitables ou manquantes, et la présence de plusieurs décideurs qui valident à des rythmes différents. Aucune n'est technique. Toutes se règlent avant la signature du devis.
7 Une refonte est-elle plus rapide qu'un site créé de zéro ?
Non, elle est généralement plus longue : 5 à 8 semaines contre 4 à 6. Il faut inventorier les pages existantes, migrer les contenus et écrire les redirections qui préservent le référencement acquis. Sauter cette étape fait chuter le trafic dès la mise en ligne.
Fabrice STOLLER

Fabrice STOLLER

Fabrice Stoller, développeur freelance et fondateur de FSWeb. Plus de 6 ans d'expérience sur WordPress, PrestaShop, WooCommerce, Laravel et sites sur mesure.
